욕실인테리어 공정별 기간 (2026년 기준)
욕실 크기와 타일 시공 범위에 따라 달라지는 일반적인 기간입니다. 양생 시간이 필요해 공정을 줄일 수 없는 구간이 있습니다.
| 시공 범위 | 평균 기간 | 포함 공정 |
|---|---|---|
| 욕실 전체 시공 | 3~5일 | 철거·방수·타일·도기·천장·조명 |
| 욕실 2곳 동시 | 5~8일 | 공정 병행 · 양생 시간 공유 |
| 도기·수전 교체 | 1~2일 | 변기·세면대·수전·액세서리 |
| 부분 타일·줄눈 보수 | 1~2일 | 타일 교체·줄눈·실리콘 |
욕실인테리어 시공 사례

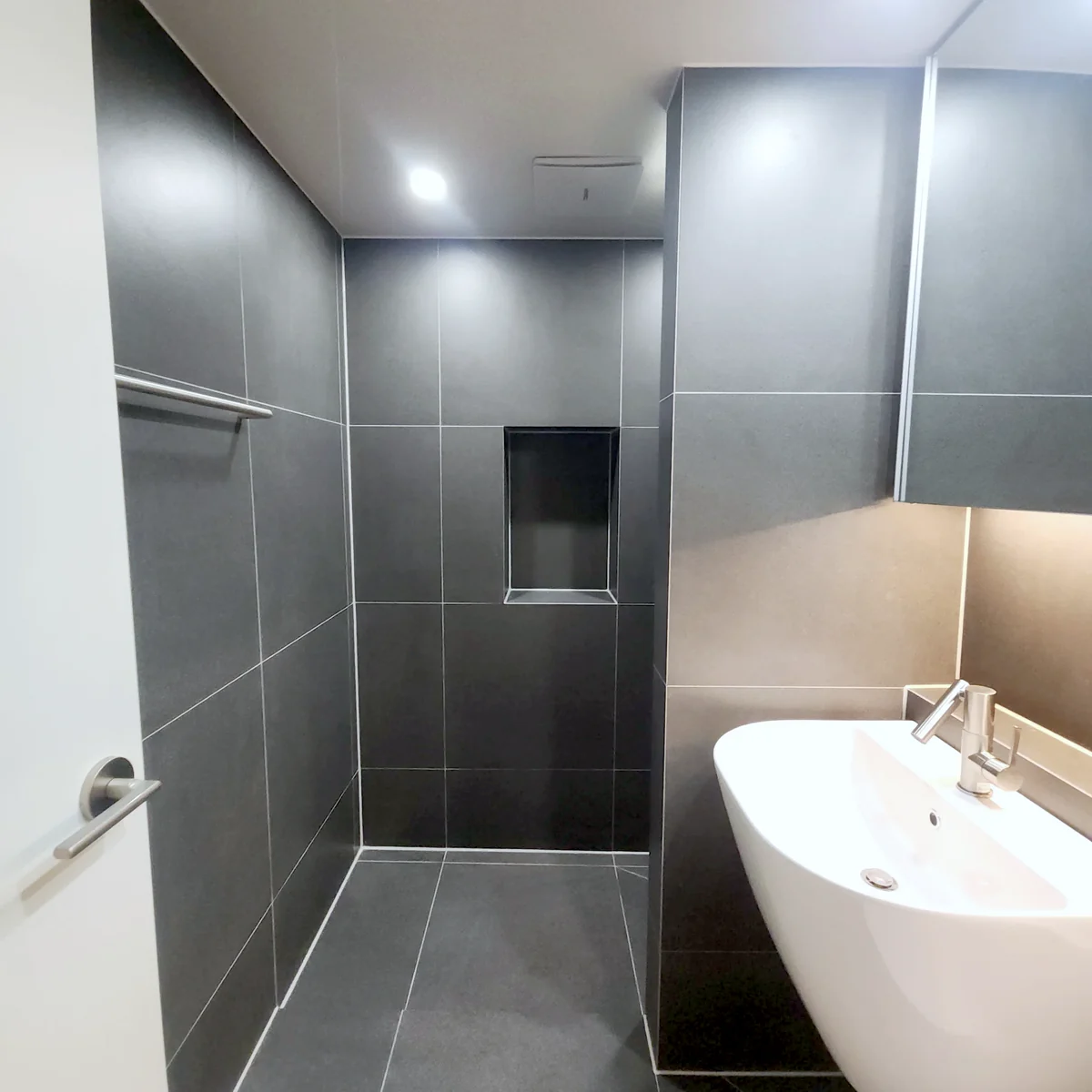

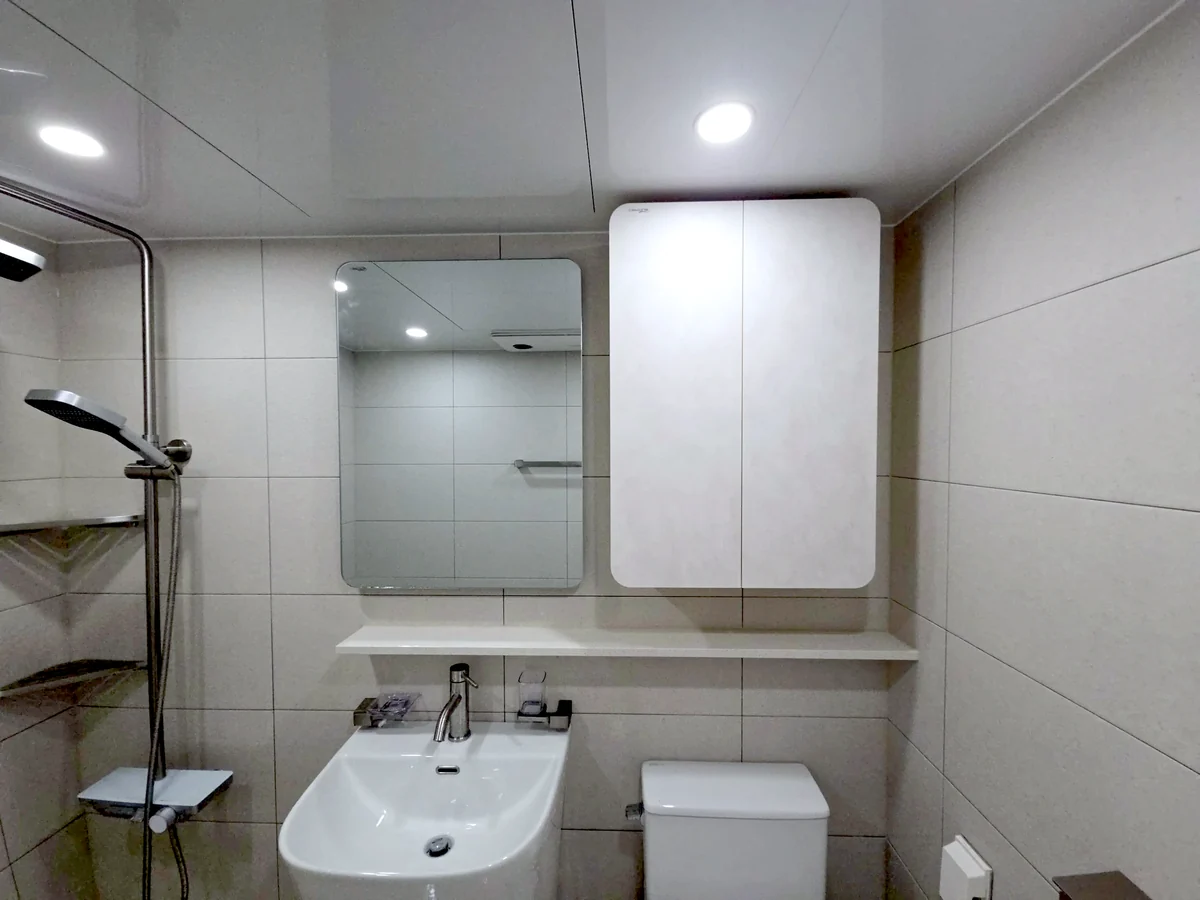

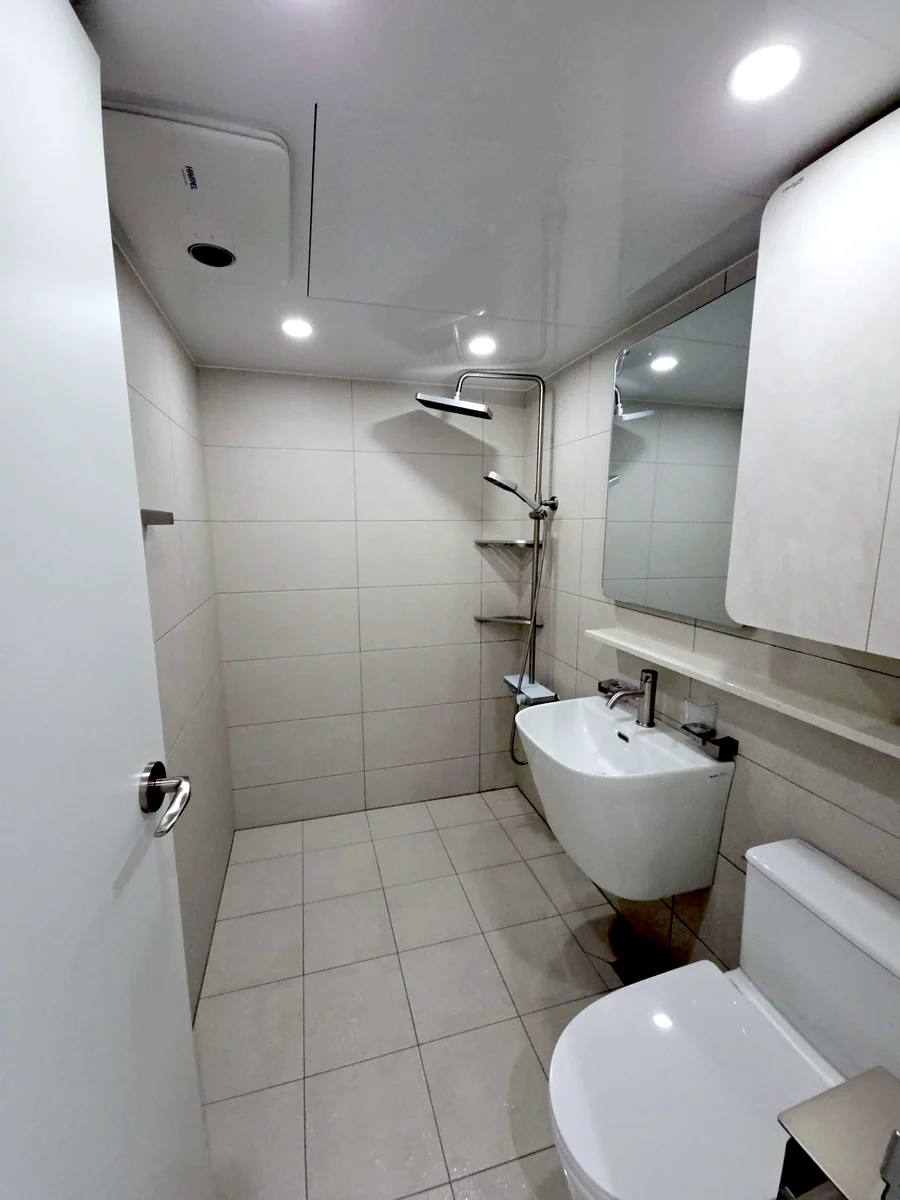

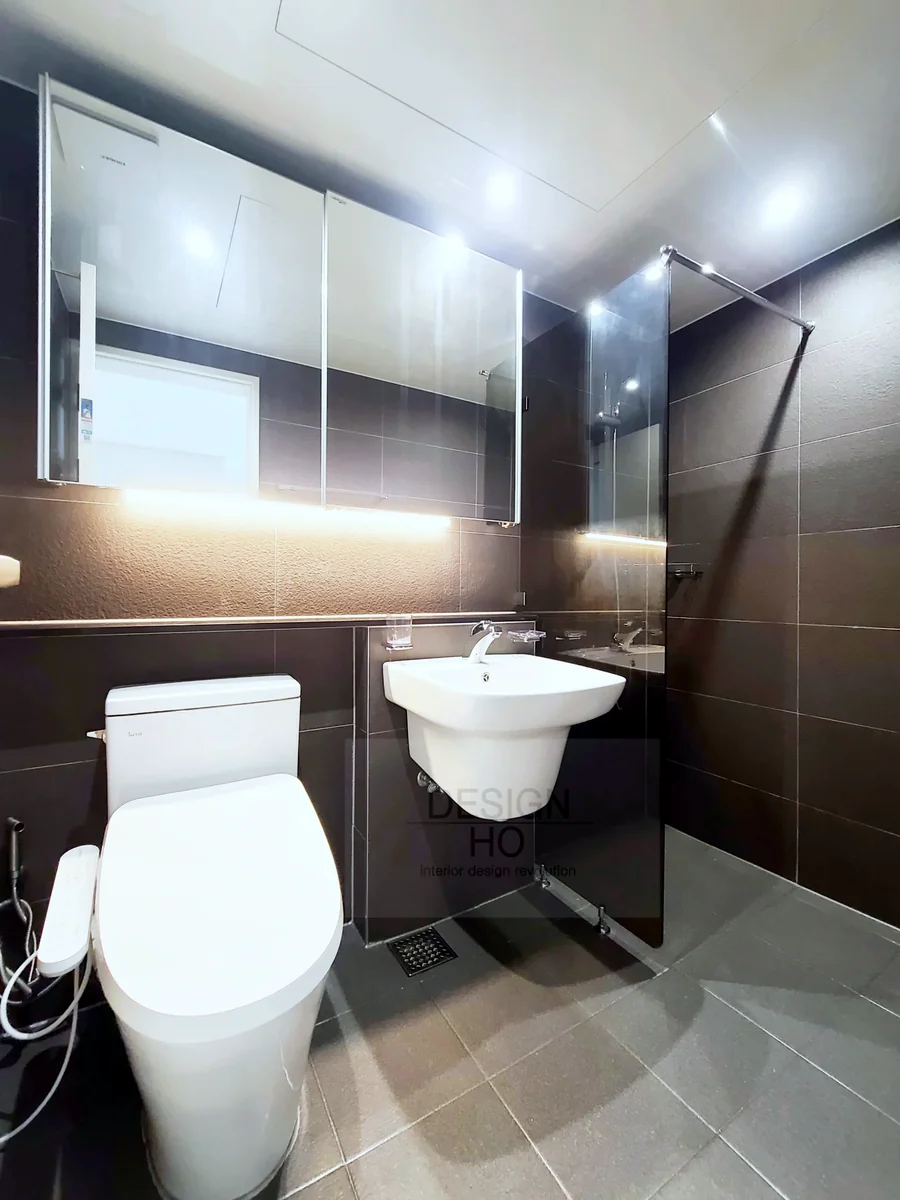

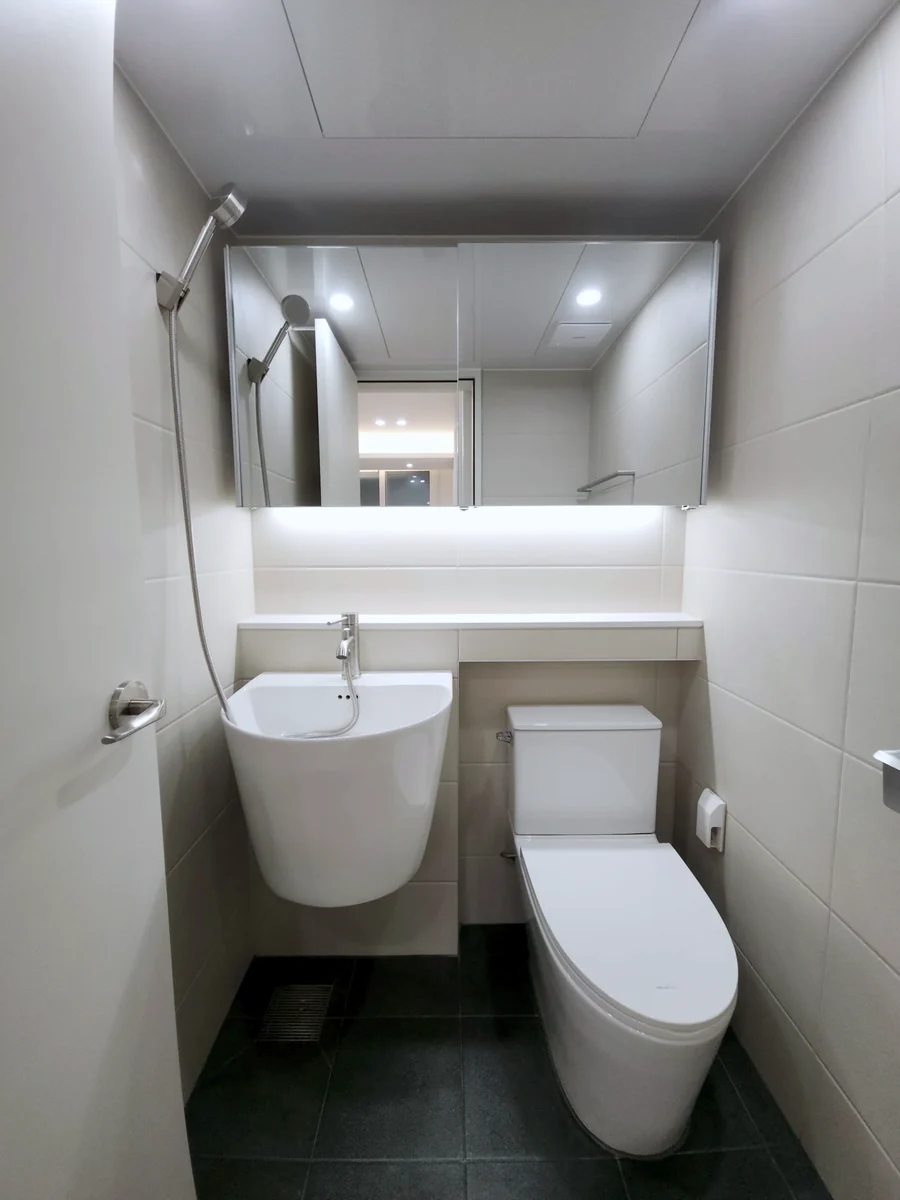

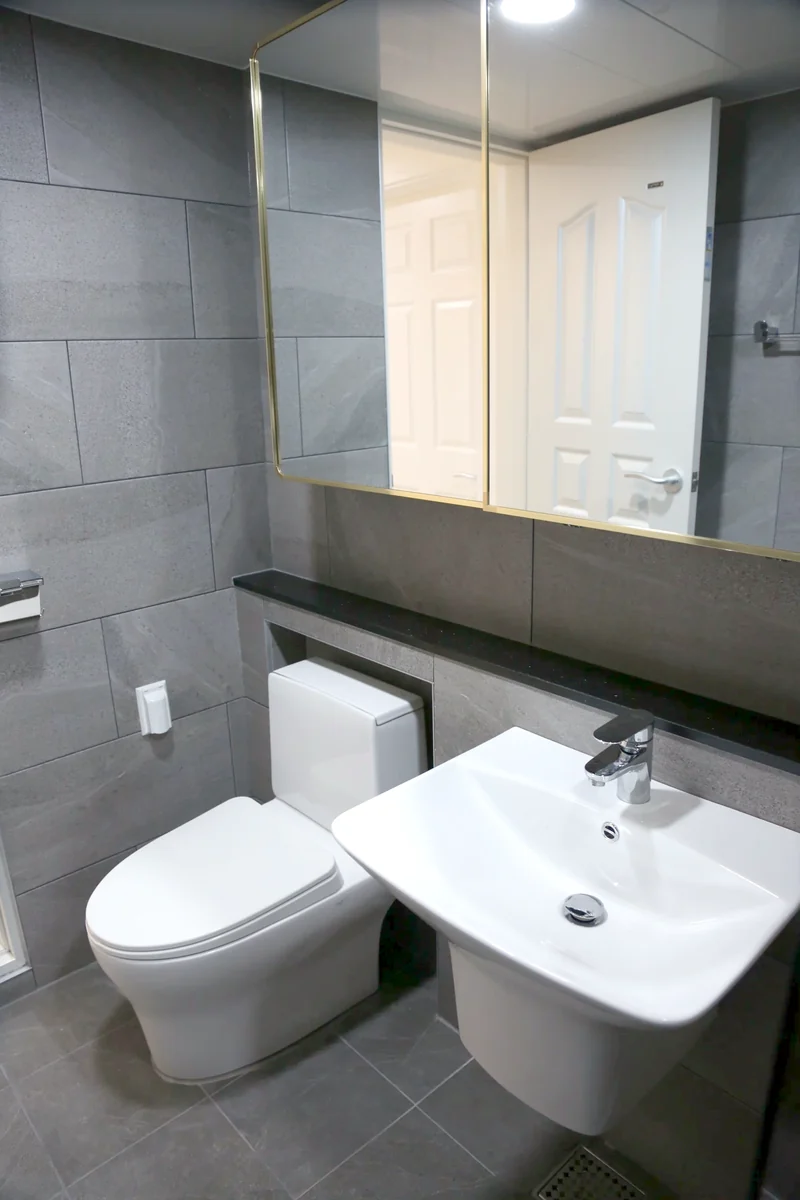

다크 톤부터 화이트·청록 타일까지 욕실 현장에서 마감한 사례입니다. 사진을 누르면 크게 볼 수 있습니다.










보이지 않는 방수가 욕실의 절반입니다
욕실인테리어는 타일 색보다 방수가 먼저입니다. 철거 후 바닥 경사와 배수 위치, 기존 방수층 상태를 확인하고 방수 양생을 충분히 마친 뒤 타일을 올려야 몇 년 뒤 누수 걱정이 줄어듭니다. 겉모습만 바꾸는 공사와 방수부터 다시 하는 공사의 차이가 여기서 갈립니다.
타일 크기와 줄눈 색, 세면대 높이, 수납장 위치는 욕실을 쓰는 사람의 키와 습관에 맞춰 정합니다. 2026년 기준으로도 건식 욕실을 원하시면 샤워 공간 유리 파티션과 바닥 경사, 환기 용량을 함께 계획해야 물이 번지지 않고 쾌적하게 유지됩니다.
방수 우선 시공
철거 후 방수층을 확인하고 충분한 양생 시간을 두고 타일을 시공합니다.
타일·줄눈 계획
타일 크기와 줄눈 색을 조합해 넓어 보이거나 차분한 분위기를 만듭니다.
건식 욕실 구성

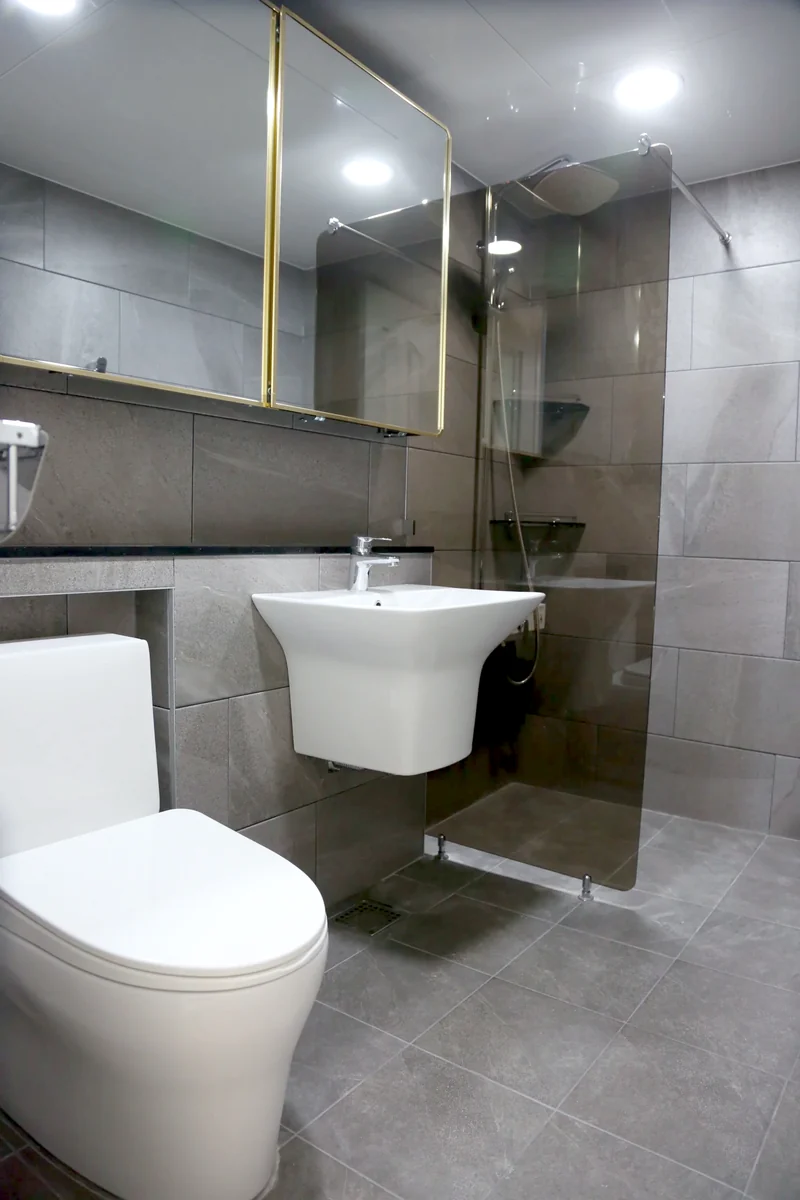

샤워 부스 유리와 바닥 경사, 환기 용량을 함께 계획합니다.
욕실인테리어 진행 순서
욕실은 양생 시간이 필요한 공정이 있어 순서가 중요합니다.
- 상담·현장 사진 확인욕실 개수, 크기, 현재 불편한 점을 전달합니다.
- 실측·자재 선택타일·도기·수전 규격을 정하고 방수 상태를 확인합니다.
- 철거·방수·타일철거 → 배관 점검 → 방수·양생 → 타일 → 줄눈 순서로 진행합니다.
- 도기·마감 점검도기와 수전을 설치하고 배수·누수·환기를 확인해 인계합니다.
자주 묻는 질문
욕실인테리어 상담에서 가장 많이 나오는 질문입니다.
욕실 1곳은 철거부터 도기 설치까지 3~5일, 2곳을 동시에 하면 5~8일이 걸립니다. 방수 양생 시간이 필요해 공정을 무리하게 줄이지 않습니다. 도기·수전만 바꾸면 1~2일 안에 끝납니다. 정확한 일정은 현장 확인 후 안내합니다.
철거부터 도기 설치 전까지 3~5일은 해당 욕실 사용이 어렵습니다. 욕실이 2개라면 한 곳씩 나눠 시공해 다른 욕실을 쓰실 수 있고, 하나뿐이면 인근 시설을 이용하셔야 합니다. 일정은 시공 전에 미리 협의합니다.
욕실 크기와 현재 사진, 희망하는 타일 분위기와 도기 종류를 보내주시면 방향을 잡고 필요하면 방문 실측 후 공정별 견적을 드립니다. 방수 상태에 따라 금액이 달라져 철거 후 확정하는 항목이 있습니다. 접수는 상담문의 페이지에서 진행합니다.
가능한 경우도 있지만 방수층이 손상됐거나 누수 이력이 있으면 철거 후 재시공을 권합니다. 덧방은 단열과 두께 문제로 문틀이나 도기 높이가 어긋날 수 있어 현장 확인 후 판단합니다. 보통 철거 시공보다 1~2일 짧습니다.
가능합니다. 군포 사무실 기준 약 30km 이내 서울과 경기 서남부 욕실을 시공합니다. 아파트는 소음이 큰 철거 시간이 정해져 있어 관리사무소 신고 절차를 함께 안내드립니다. 주소를 알려주시면 가능 여부를 안내드립니다.
